项目动态|各项目多措并举完成节点目标
2024-06-03 阅读1426次

进入汛期

公司各在建项目抢抓工期

不断刷新施工“进度条”

顺利完成阶段节点目标



阜宁腰闸拆建工程顺利通过通水验收

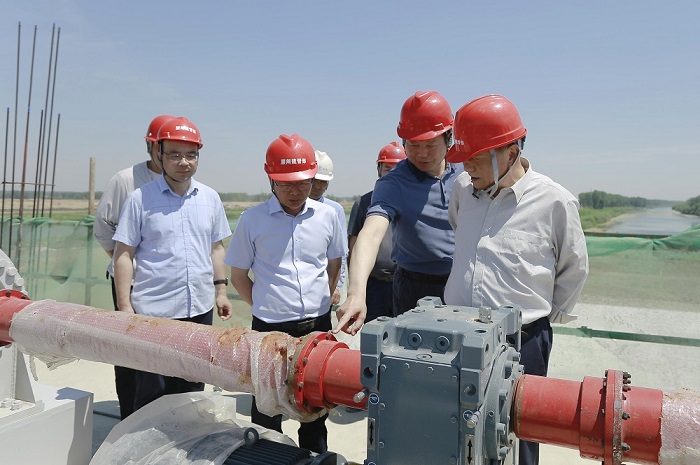

5月31日,一分公司承建的阜宁腰闸拆建工程顺利通过通水验收,验收委员会由省水利厅基建处、省水利工程质量监督中心站等单位组成,省水利厅党组成员、副厅长方桂林任验收委员会组长,工程各参建单位代表参加会议。

本次验收范围为节制闸▽18.00米以下,小水电▽9.10米以下,上、下游防冲槽之间的土建工程;金属结构制安及启闭机安装。验收委员会通过查看工程现场,抽查闸门、启闭机和清污机运行情况,听取各参建单位工作报告、第三方检测报告、质量和安全监督报告,查阅工程资料等。经过充分讨论研究,一致同意通过通水验收。

自2023年10月28日开工以来,项目部倒排工期抓关键节点,所有机械、人员满负荷工作,提前11天完成水下工程施工任务。截止发稿前,工程已完成方开挖6.17万立方米,土方回填5.80万立方米,围堰填筑12.50万立方米,混凝土2.74万立方米,钢筋制安1705吨,闸门及埋件308吨,固定卷扬式启闭机制作安装11台套,清污机制作安装4台套等。



(供稿:一分公司/侯俊)



徐圩新区南复堆河泵闸工程围堰成功合龙

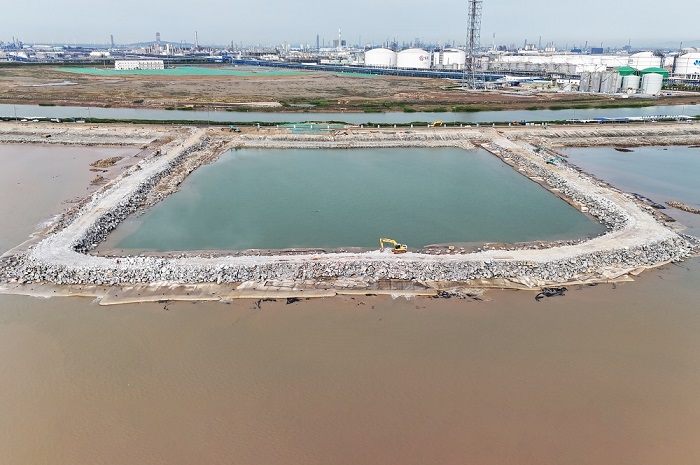

62日,四分公司承建的连云港徐圩新区南复堆河泵闸工程围堰成功合龙。

徐圩新区南复堆河泵闸工程围堰为边长250米的正方形,围堰基础为底宽50米的袋装吹填沙,共四层,吹填高度2米,于今年53日成功合龙;围堰堰体为块石填筑,底宽25米,顶宽6米,高度5米。

自围堰基础合龙以来,项目部组织6台挖掘机、40余辆自卸车,30个日夜累计填筑石方50000立方,并根据潮汐算好流量和流速,利用低潮窗口期,高强度突击填筑块石,一次性合龙成功。下一步,项目部将进行堰体防渗和坡面防护施工,争取早日完成围堰施工工作。


(供稿:四分公司/陆超锋)



杨柳圩水环境综合治理二标通过单位工程暨合同工程完工验收



530日,二分公司承建的合肥市兆河生态清洁小流域建设工程-杨柳圩水环境综合治理工程施工二标顺利通过单位工程暨合同工程完工验收。验收活动由庐江县水利工程建设管理中心组织,庐江县水务局、白湖镇人民政府、水利工程质量安全监督站、沿湖治理建设管理中心以及工程各参建单位代表参加验收会议。

合肥市兆河生态清洁小流域建设工程杨柳圩水环境综合治理工程施工二标位于合肥市庐江县白湖镇,设计范围面积为49.3km²,区内涉及7个行政村,保护耕地约 5.22万亩,保护人口3.3万人,居住人口较多,人口密度较大,是庐江县万亩大坪之一。工程主要实施内容为农田面源污染治理工程及水系连通工程。工程完工投入使用,将保障沿线生态平衡的稳定性和可持续性发展,提升抗御水旱灾害能力,推动当地经济的发展。


(供稿:二分公司/张鼎)



机安分公司完成天津海河口泵站水泵机组修复和机组试运行

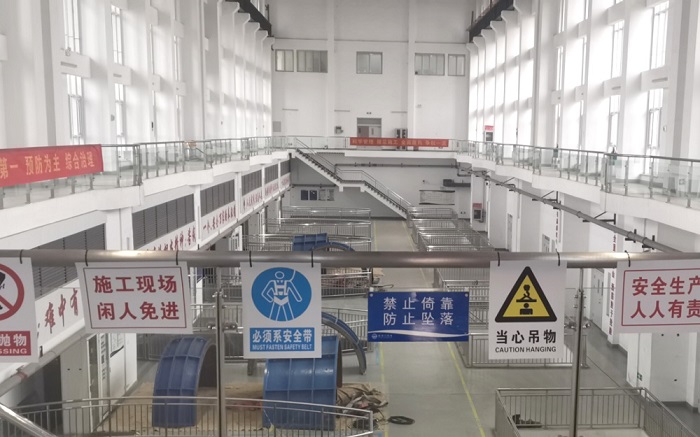

5月29日,机安分公司顺利完成天津海河口泵站水泵机组修复施工项目,并配合运管单位开展泵站机组试运行。

本次试运行于27日14时15分开始,29日17时20分结束。3台机组每天各运行3小时,每台机组运行均超过8小时,满足规范要求。试运行期间卧式同步电机、齿轮箱及水泵均运行稳定,推力轴承、电机两侧轴承等重要部位温度、振动等数据正常。

天津海河口泵站建于2016年,位于天津市滨海新区渔航道与海河交汇处,泵站共设7台套坚井贯流泵机组,排水设计流量230m³/s。本次大修工程主要针对2023年9月海河口泵站水泵机组在海河“23·7”流域性特大洪水泄洪运行期间出现的故障进行维修,维修内容包括1#、4#机组更换两台套水泵叶片,对水泵导叶体缺损部位进行补焊,电机更换两端轴承及维保,齿轮箱低速轴承更换及维保;2#机组更换水泵水导轴承测温电阻,解决机组有异响及振动幅度较大的问题。大修完成后,排除了天津海河口泵站运行的安全隐患提高天津市应对极端天气能力,确保了2024年度海河口泵站防汛、调水工作的顺利进行


供稿人:机安分公司/王炜
